Kreisklinik Mallersdorf
  • Baublog

    „Operation Neubau“

    Baublog
  • Baublog

    „Spatenstich“

    Baublog

Operation "Neubau Klinik Mallersdorf"

Baublog

Eckdaten

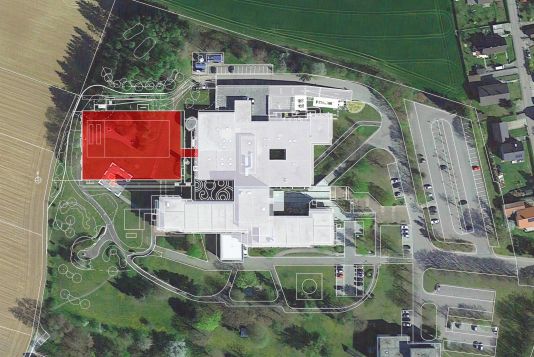

  • Eingeschossiger Neubau für die Funktionsbereiche OP, Sterilgutaufbereitung und Intensiv-/IMC-Station
  • Anbindung an den Bestand über ein Brückenbauwerk, sowie unterirdisch über einen Technikverbindungsgang
  • Abmessungen des Gebäudes: 40,72 m x 58,53 m (LxB)
  • Höhe ab Oberkante Fertigfußboden EG +5.01 m (ohne Technikzentrale)
  • Überbaute Fläche: 2.383 m²
  • Bruttogrundfläche: 3.995 m² (alle Ebenen)
  • Bruttorauminhalt: 18.458.59 m³ (alle Ebenen)
  • Gesamtbudget inkl. Nebenkosten: ca. 28 Mio. €
  • Förderung aus dem Jahreskrankenhausbauprogramm: ca. 20,5 Mio. €
  • Beteiligung des Landkreises: ca. 7,5 Mio. €
  • Fertigstellung: Die Übergabe an den Bauherrn ist für November 2024 vorgesehen. Dabei sind auch die Inbetriebnahmen berücksichtigt.

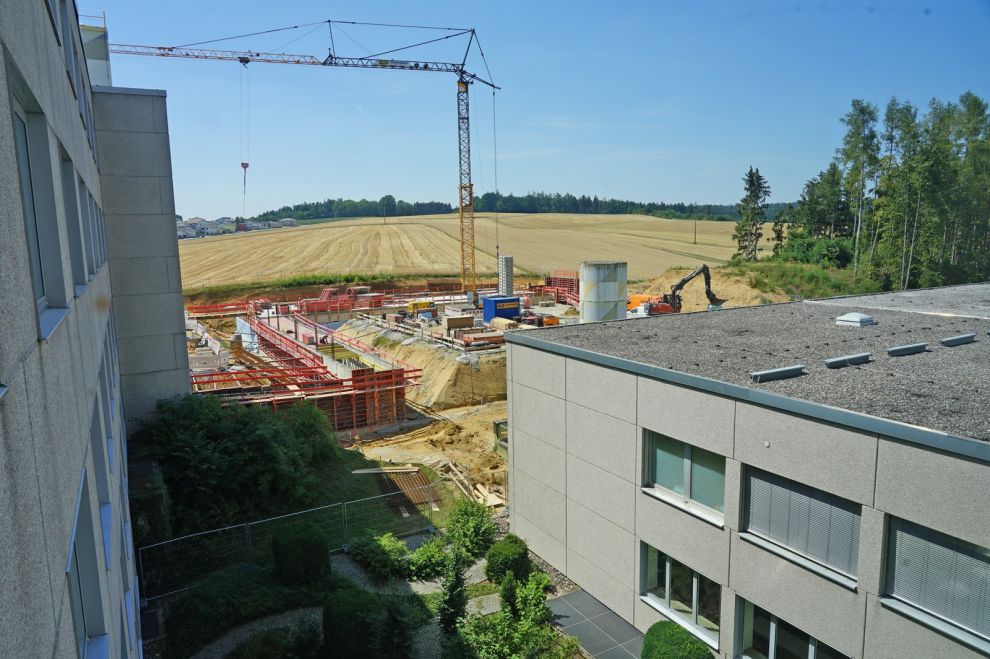

Baufortschritt

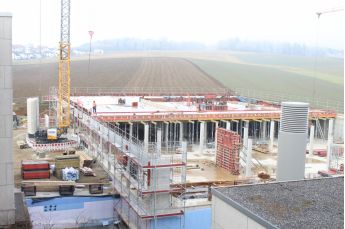

- 19.9.2022 -

Baublog

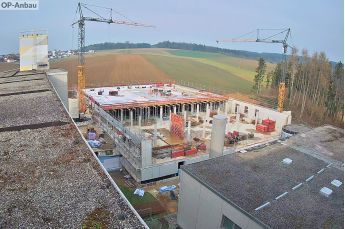

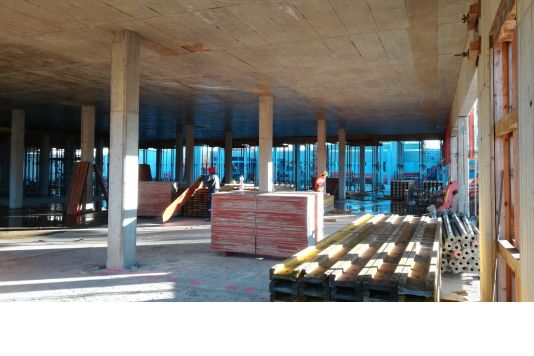

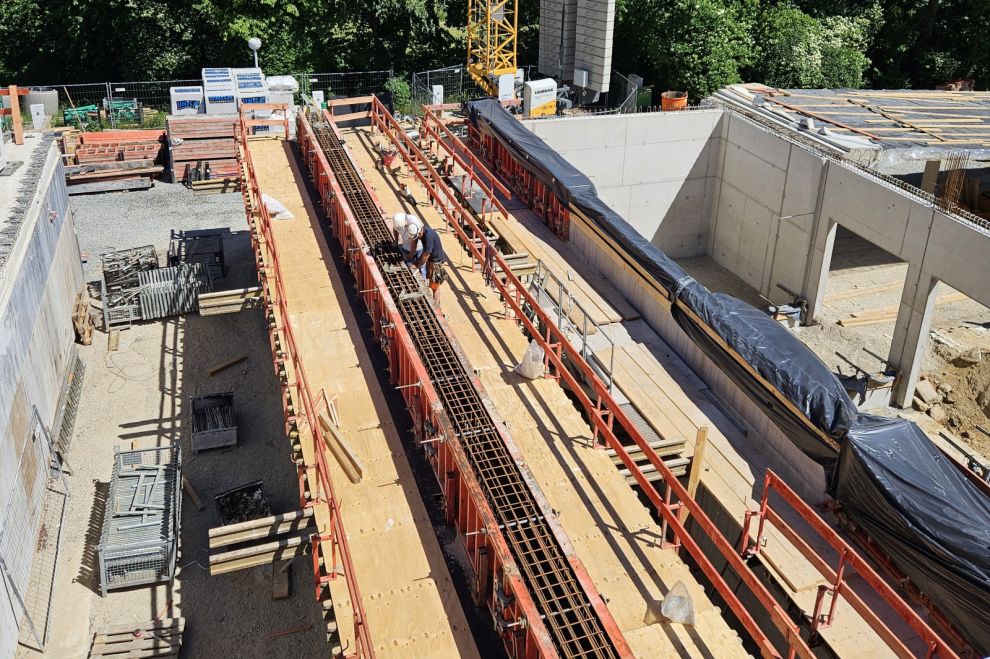

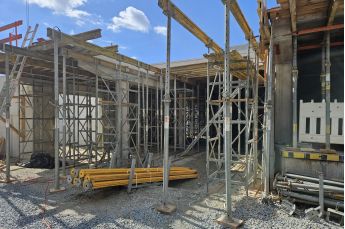

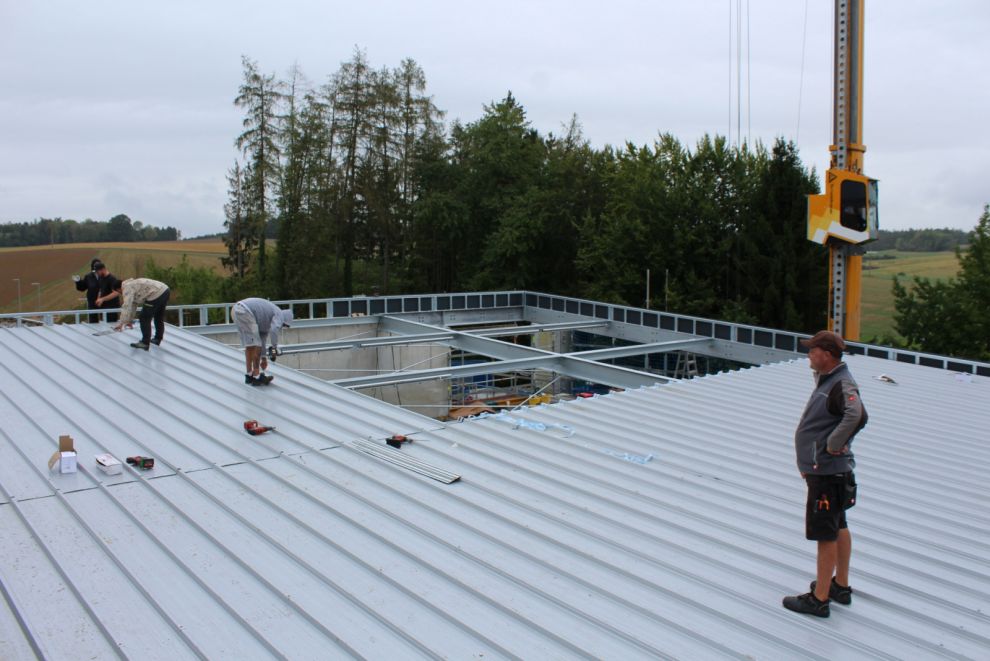

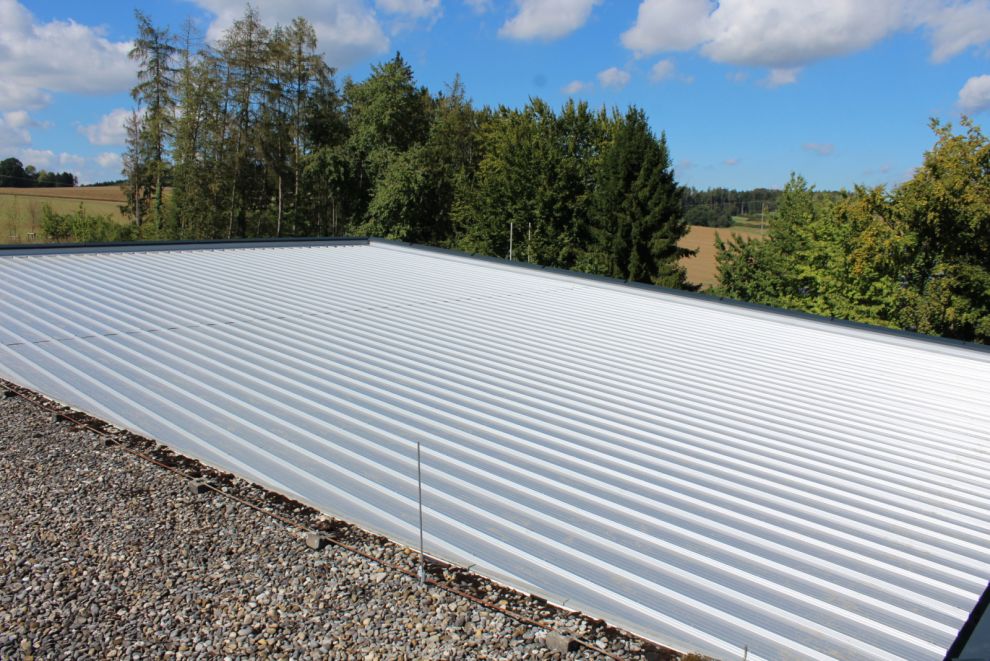

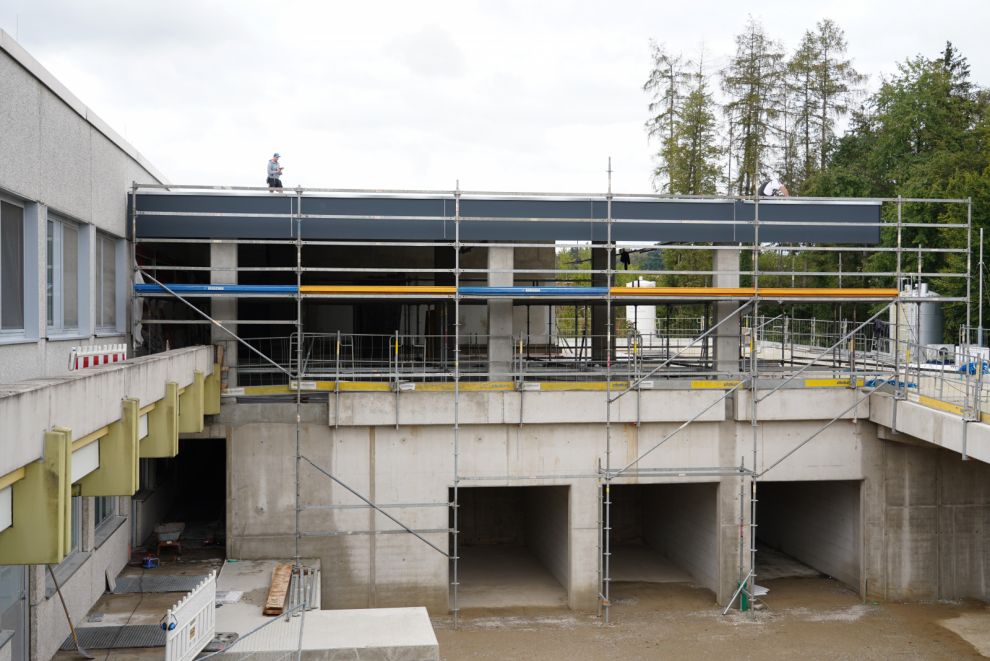

Stützen, betonieren, schneiden

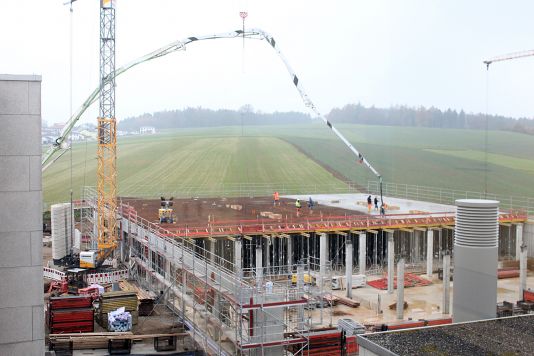

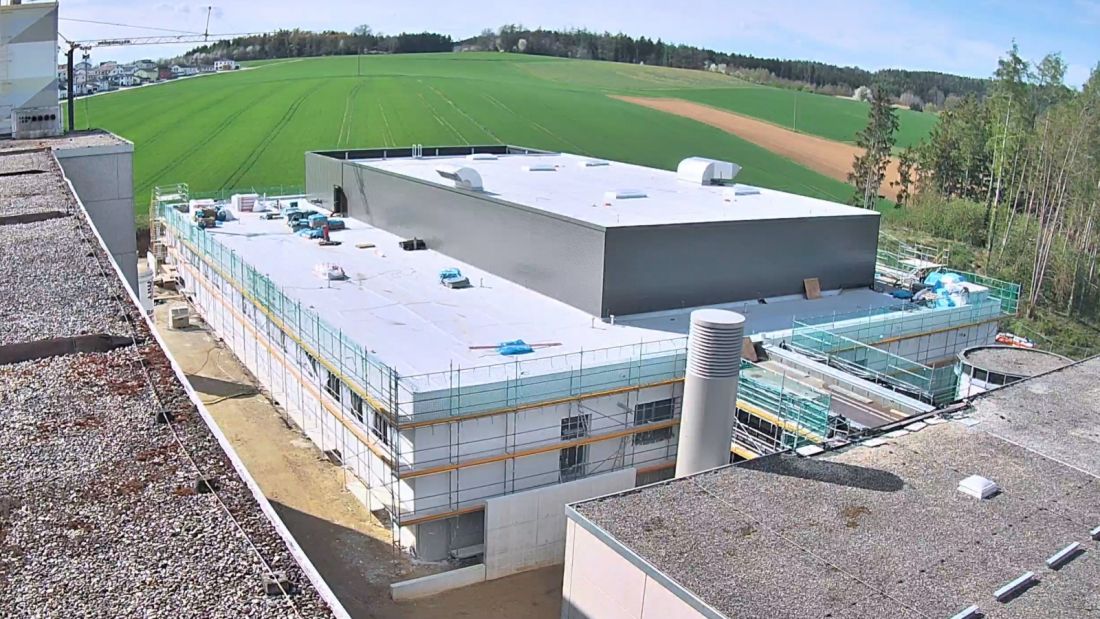

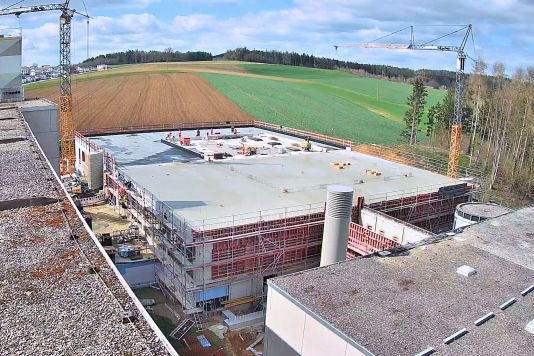

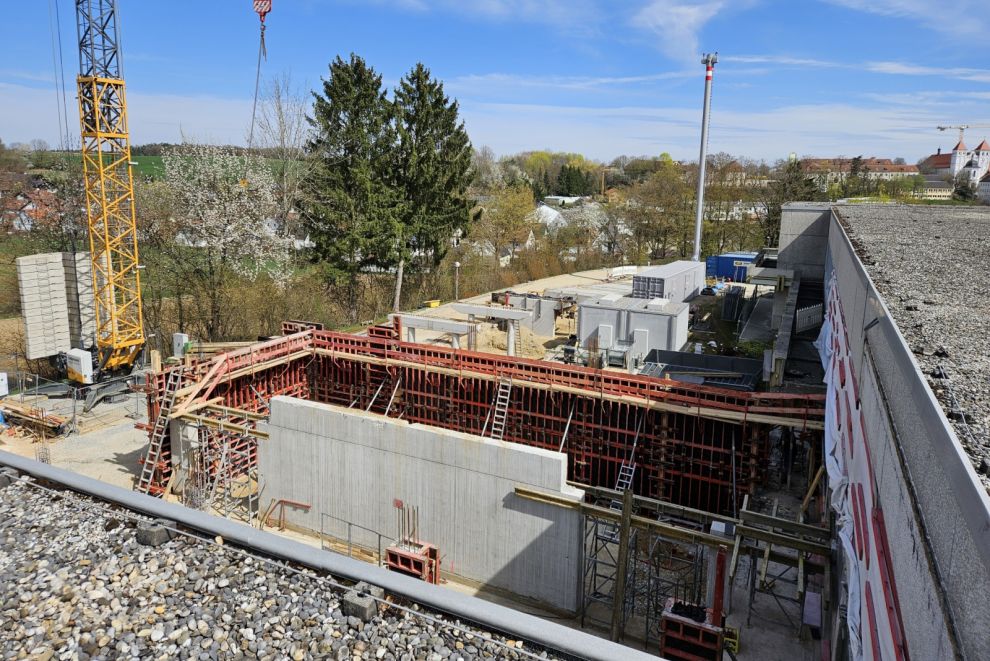

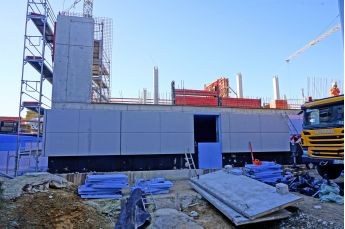

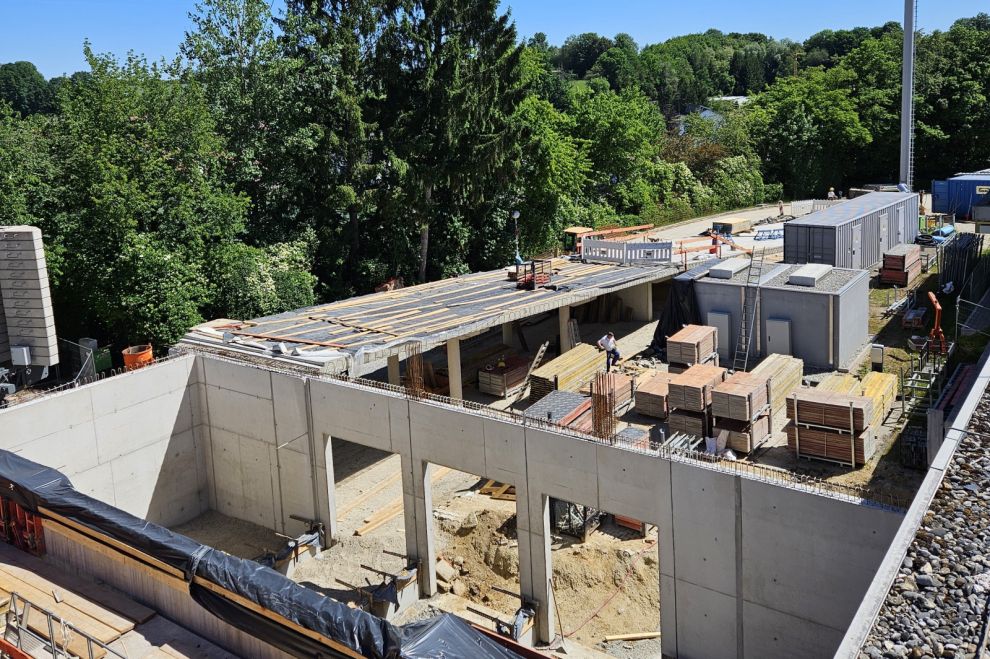

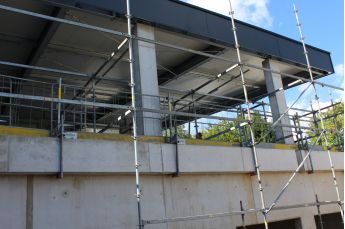

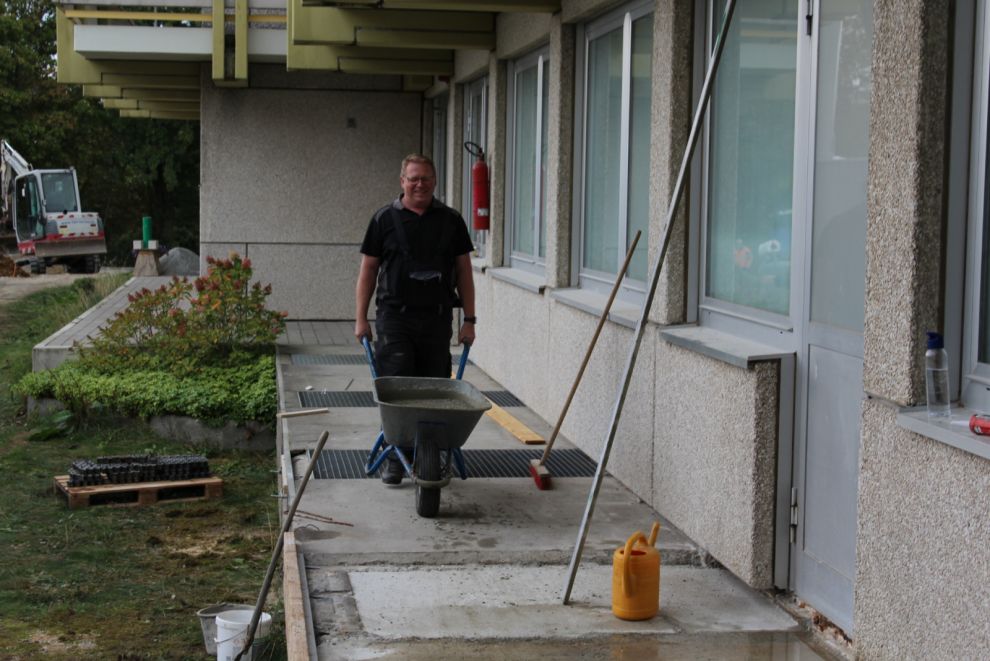

Der Kran steht nun nicht mehr mittig in der Baustelle, sondern am Rand. An der Stützwand sowie der Gebäudeaußenwand wird gerade geschalt und betoniert. Außerdem finden weitere Schneidearbeiten am Baubestand statt, die v. a. an den Samstagen Ende September und Anfang Oktober durchgeführt werden, um den Klinikbetrieb möglichst wenig zu stören.

Warum ist eine Stützmauer notwendig?

Auf Kellerwände wirken anders als auf normale Außenwände nicht vornehmlich lotrechte Lasten sondern zusätzliche waagerechte Lasten rechtwinklig zur Wandebene in Folge von Erddruck. Durch den Erddruck entstehen Biegemomente in der Kellerwand, die für ihre Bemessung entscheidend sind. Gemauerte öder betonierte Wände können Biegespannungen in der Regel nur bis zu einem bestimmten Wert aufnehmen. Ist ein hoher Erddruck zu erwarten, sollte deshalb eine Stützmauer eingesetzt werden. Diese bestehen meist aus Stein oder Beton und tragen die Last überwiegend über ihre Sohlfläche in den Baugrund ab.

- 21.07.2022 -

Klinik und Neubau wachsen zusammen

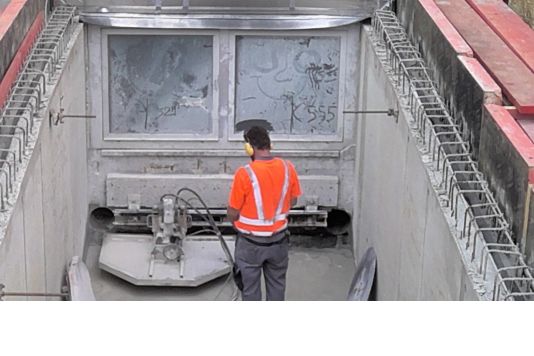

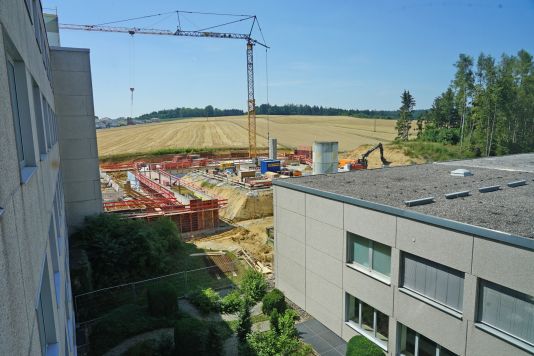

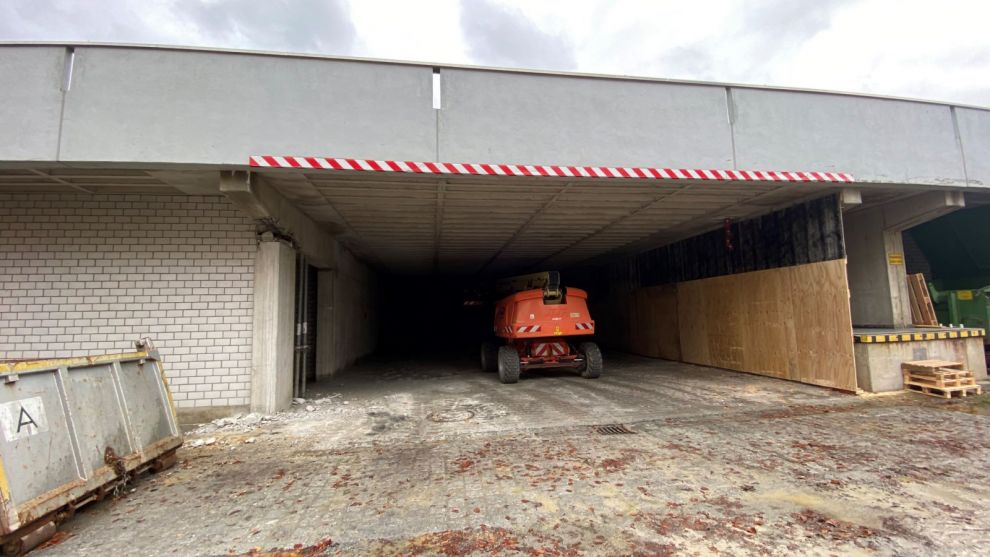

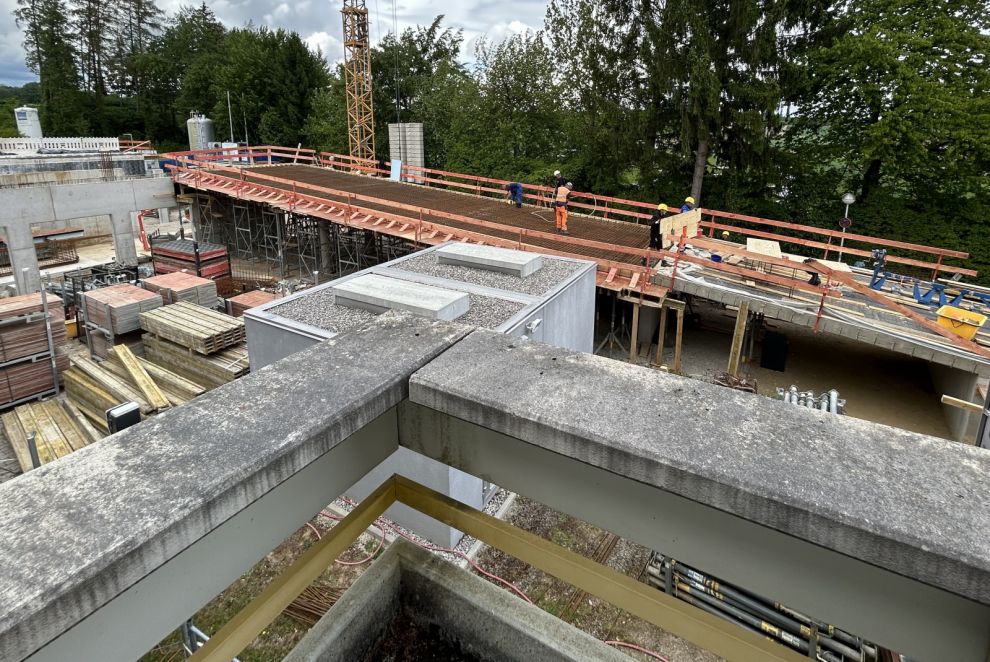

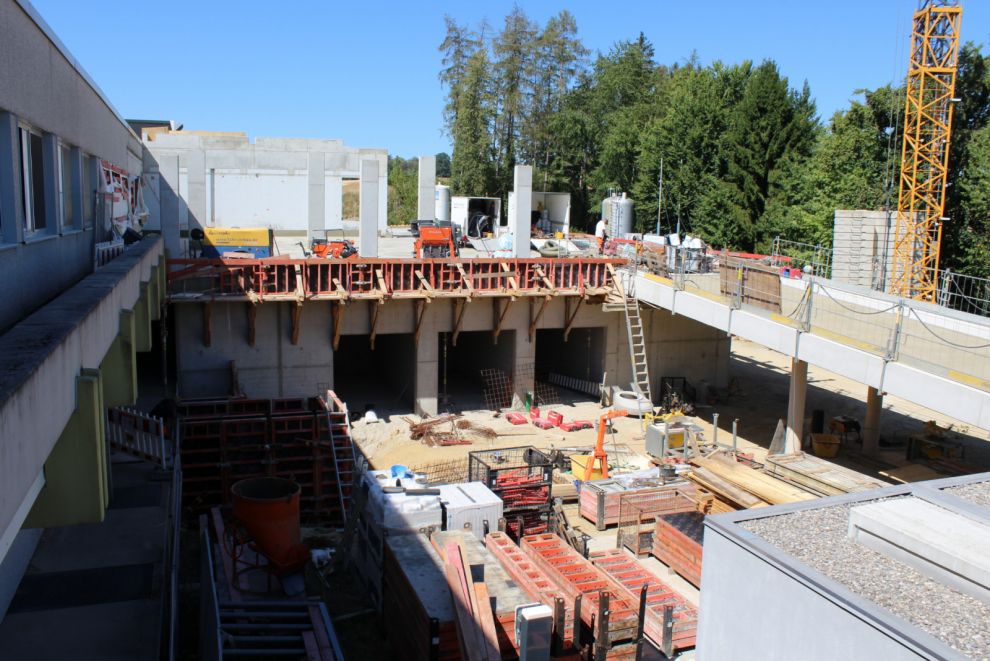

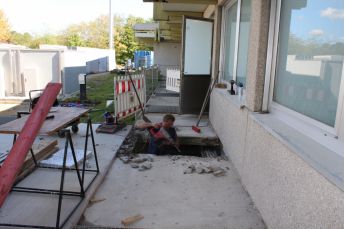

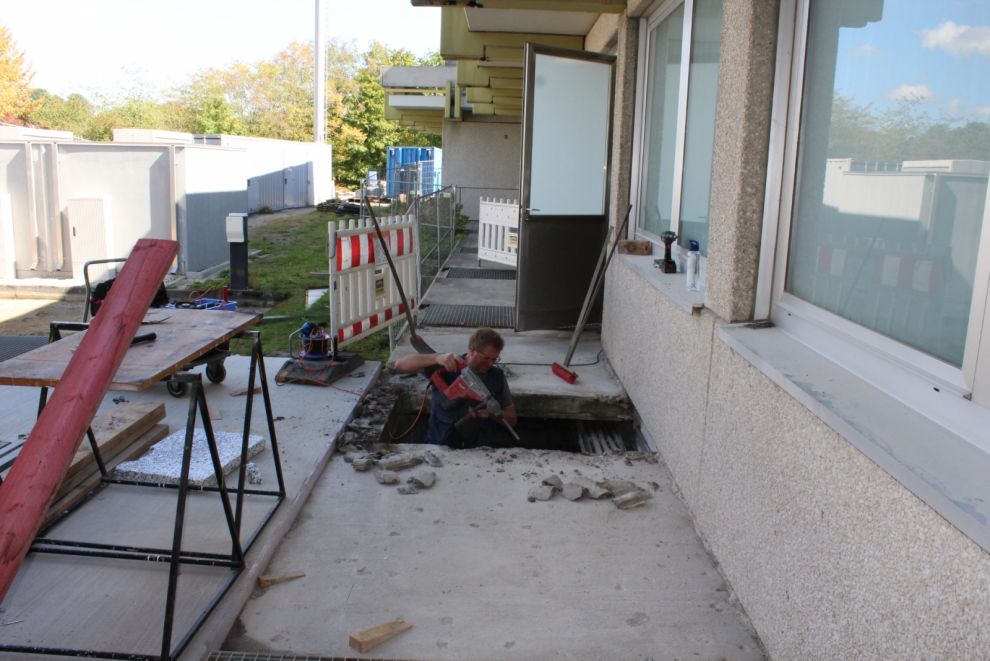

Heute wird die Außenwand geöffnet (Betonschneiden siehe Bild 1) um den Verbindungstunnel mit der neuen Technikzentrale zu verbinden.

Ebenfalls wurde diese Woche eine Öffnung für den neuen Ansaugturm für die Lüftungsanlagen geschnitten (Bild 2).

- 20.07.2022 -

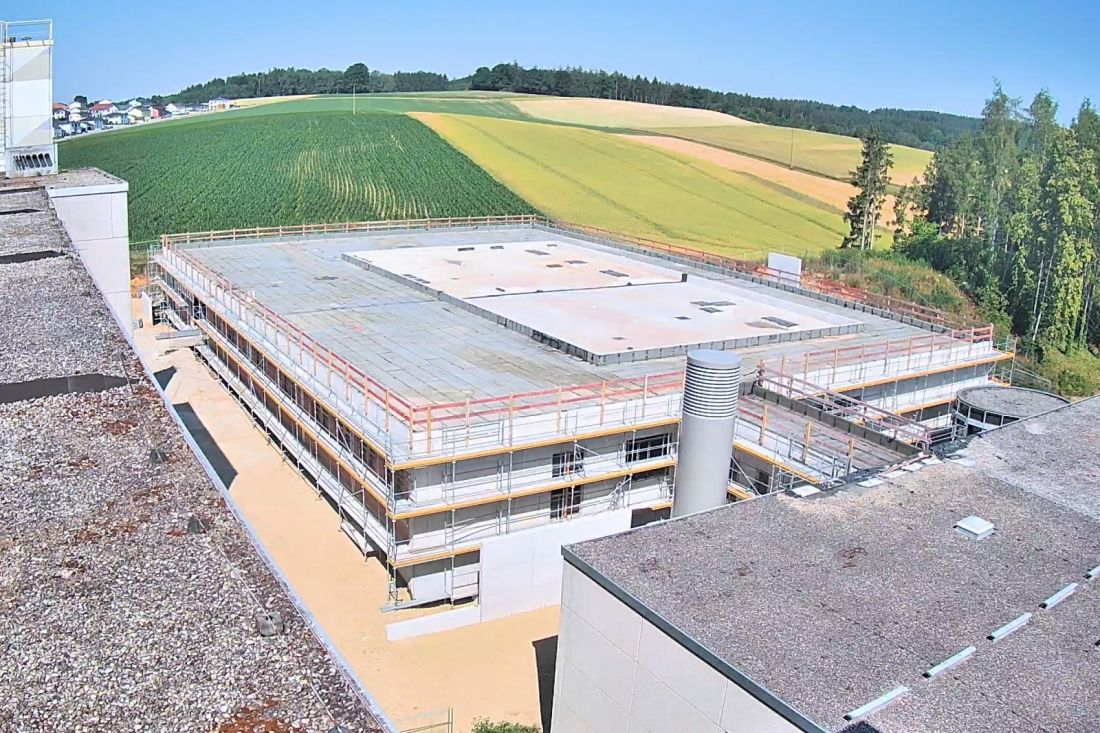

Baublog

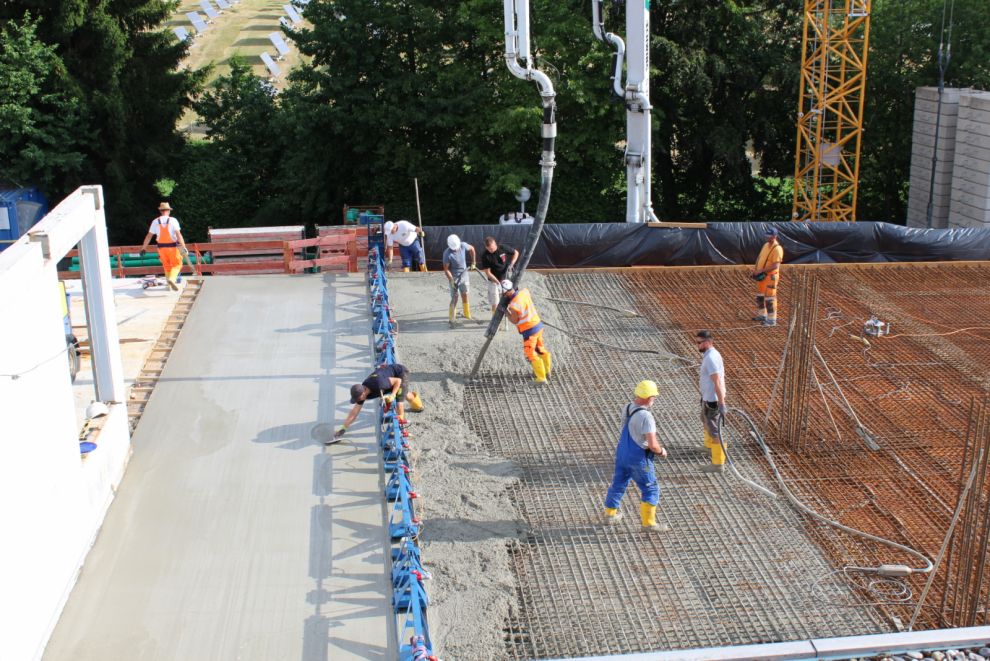

Stützen, Dichten, Dämmen, Betonieren

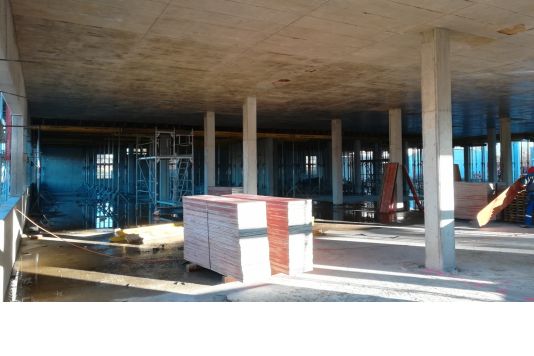

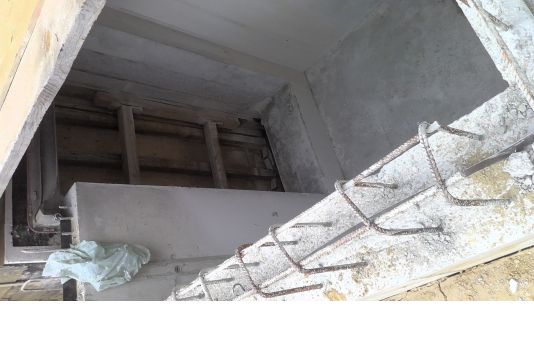

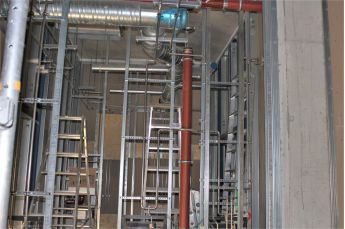

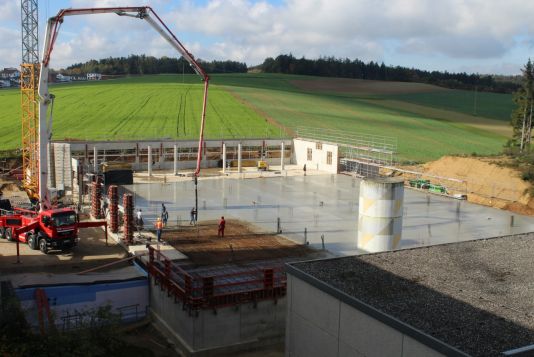

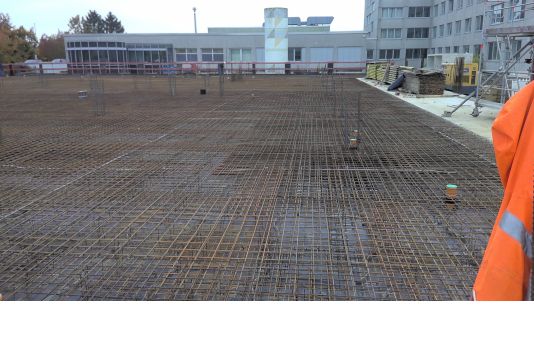

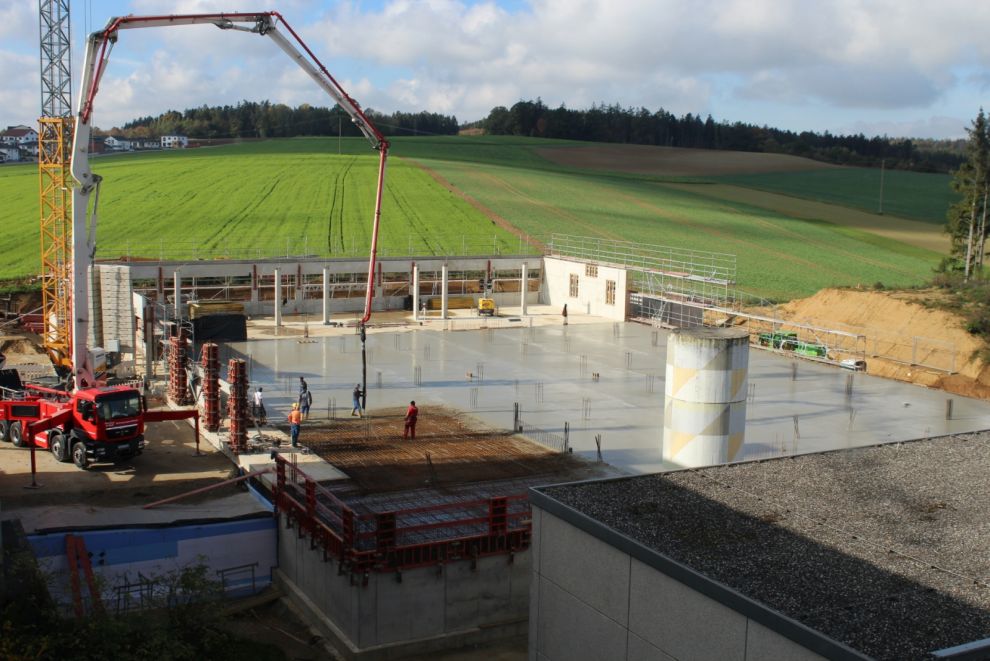

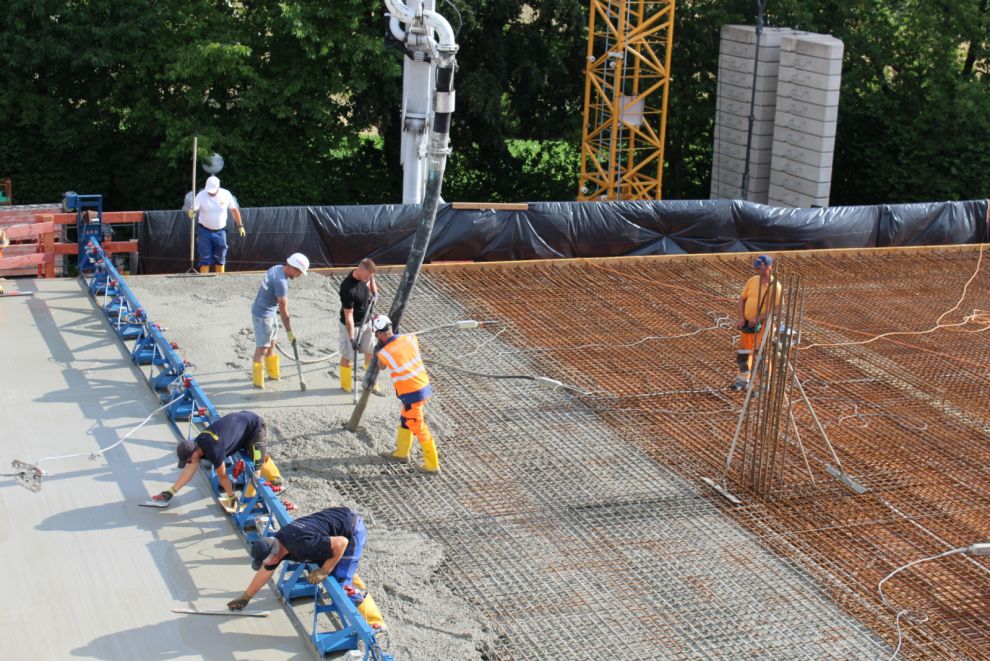

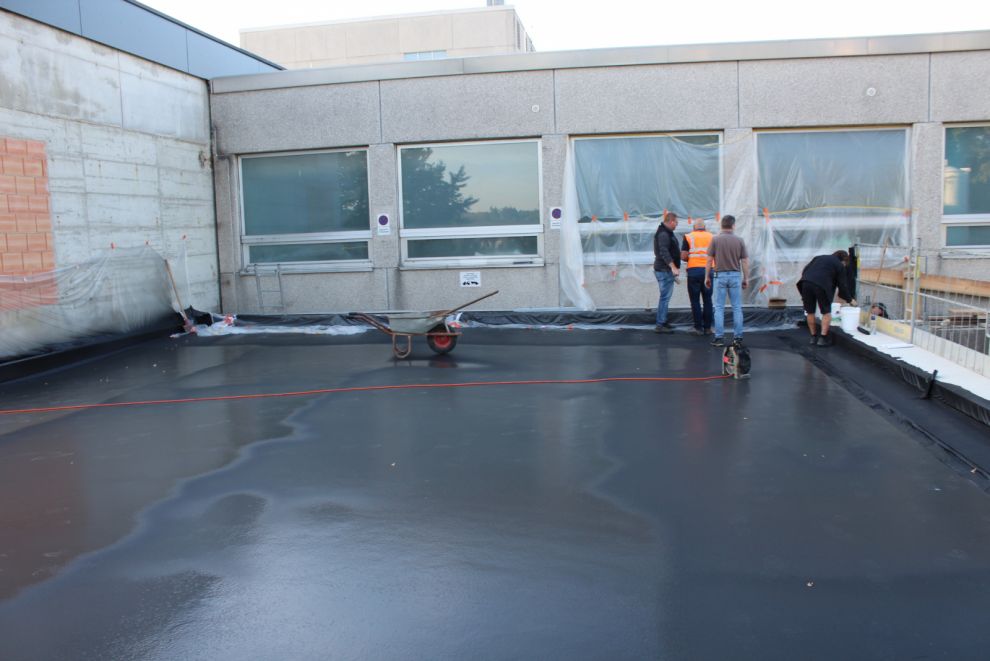

Die ersten Abnahmen sind bereits erfolgt, z. B. für die Bewehrung (Verstärkung für Tragfähigkeit) der Bodenplatte und Stützwandfundamente, die inzwischen betoniert wurden. Auch die Bewehrung der Betonstützwände selbst ist sichtbar vorangeschritten, so dass sie im nächsten Schritt abgedichtet und gedämmt werden können. Momentan läuft Teil zwei der Betonagearbeiten an der Bodenplatte des Untergeschoßes in Abstimmung mit dem Blitzschutz.

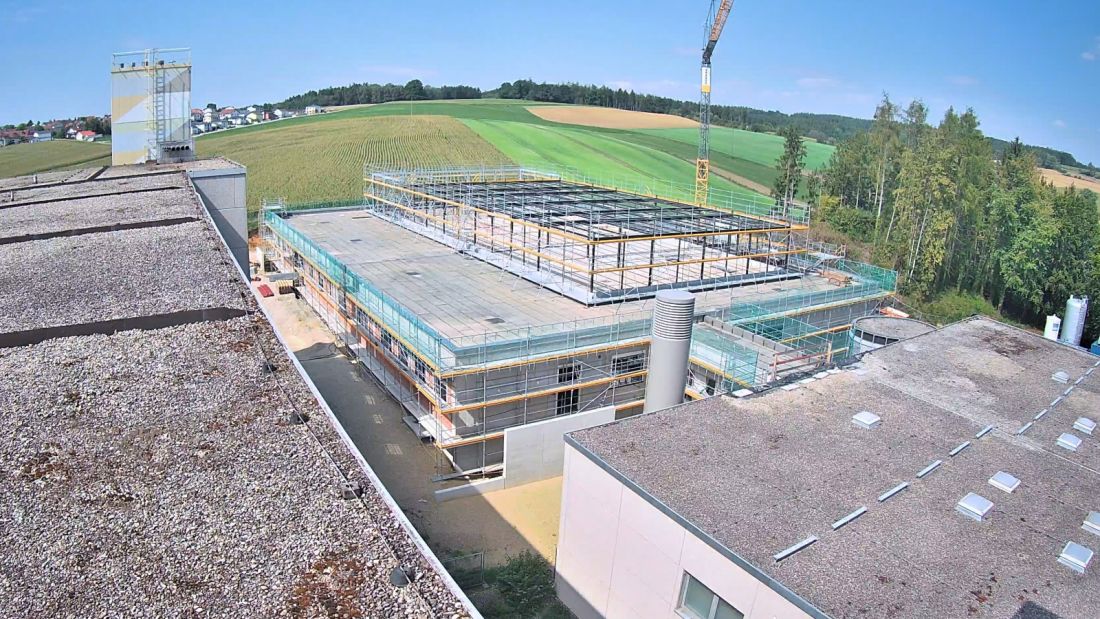

- 23.05.2022 -

Baublog

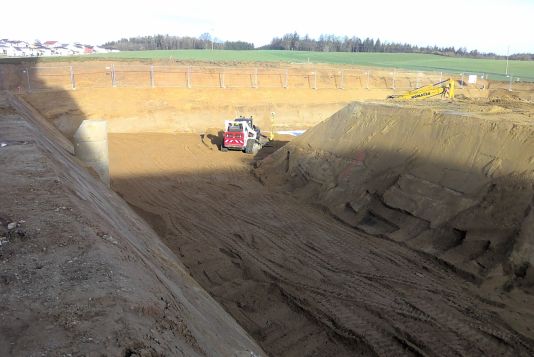

Von den Erdarbeiten zum Rohbau

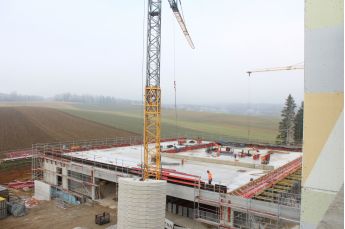

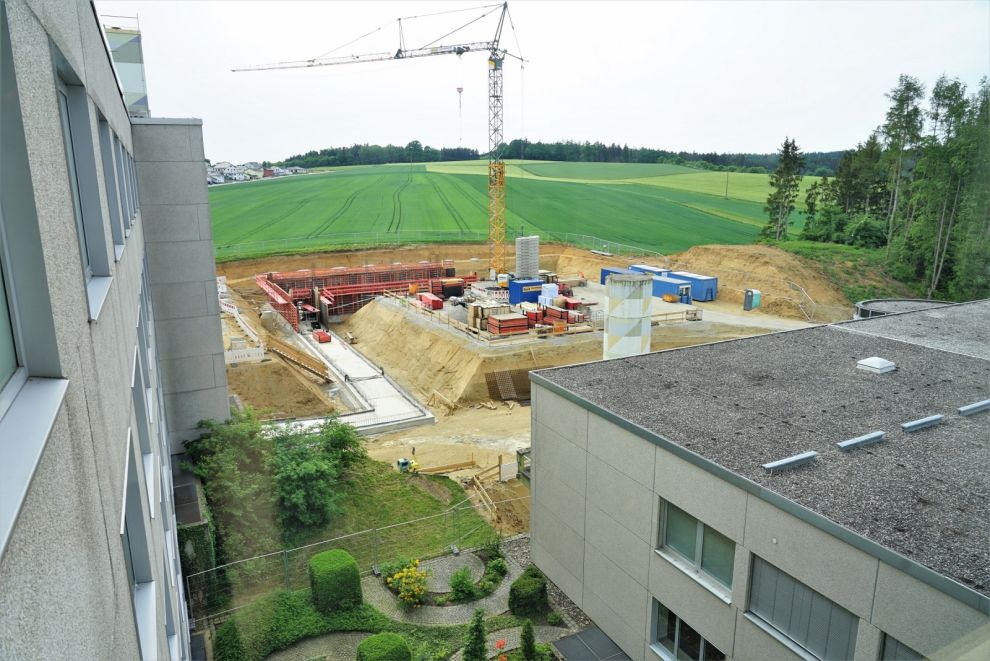

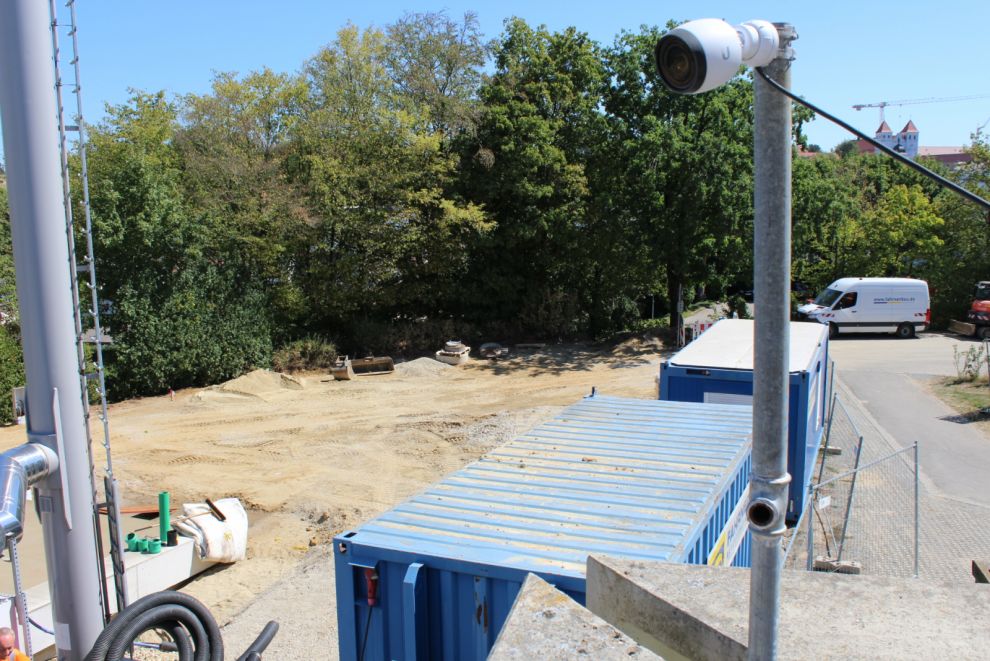

Besonderheit der Baustelle an der Klinik Mallersdorf ist die mittige Platzierung des Krans.

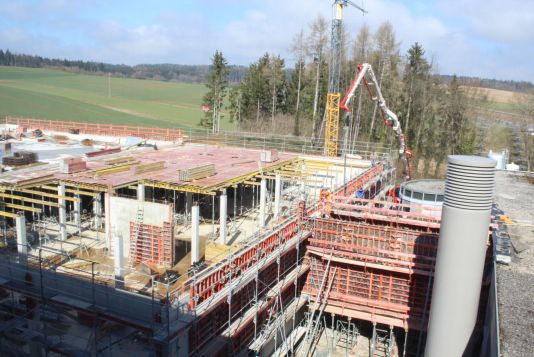

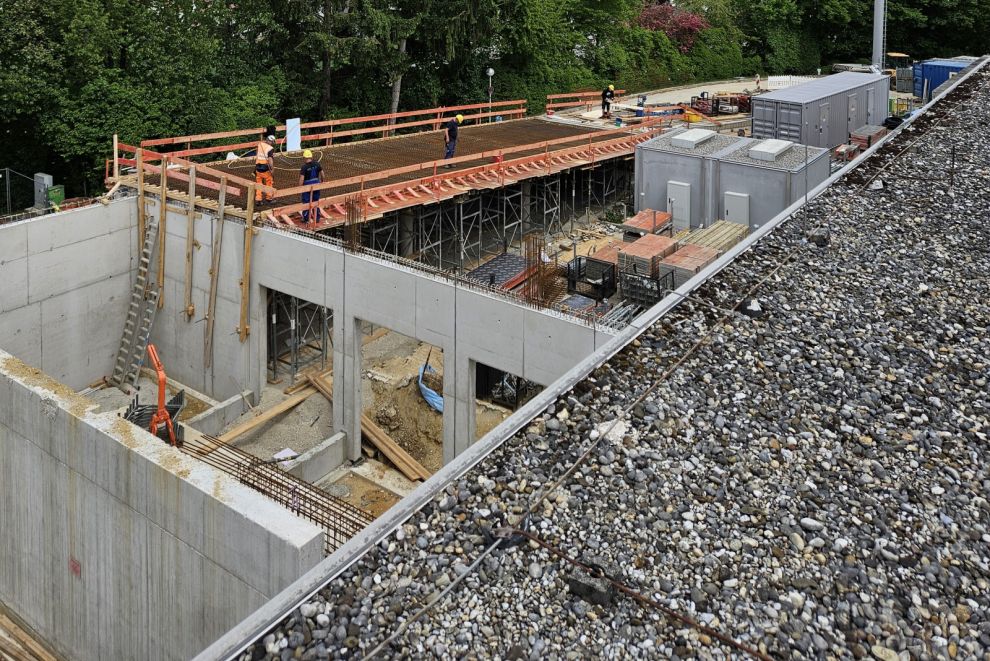

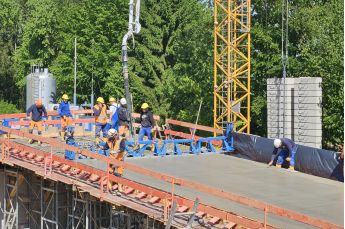

Im Mai gehen die Erdarbeiten bereits in die Arbeiten am Rohbau über, welche am 3.5. beginnen. Außenstützwände, eine Sauberkeitsschicht und Bewehrung (Verstärkung) für die Stützwandfundamente werden bis in den Juni hinein eingebracht.

Nach der Erdung des Fundaments folgen weitere Betonagen, Abdichtungen und Dämmungen sowie die Verlegung von Leerrohren.

- 13.5.2022 -

Baublog

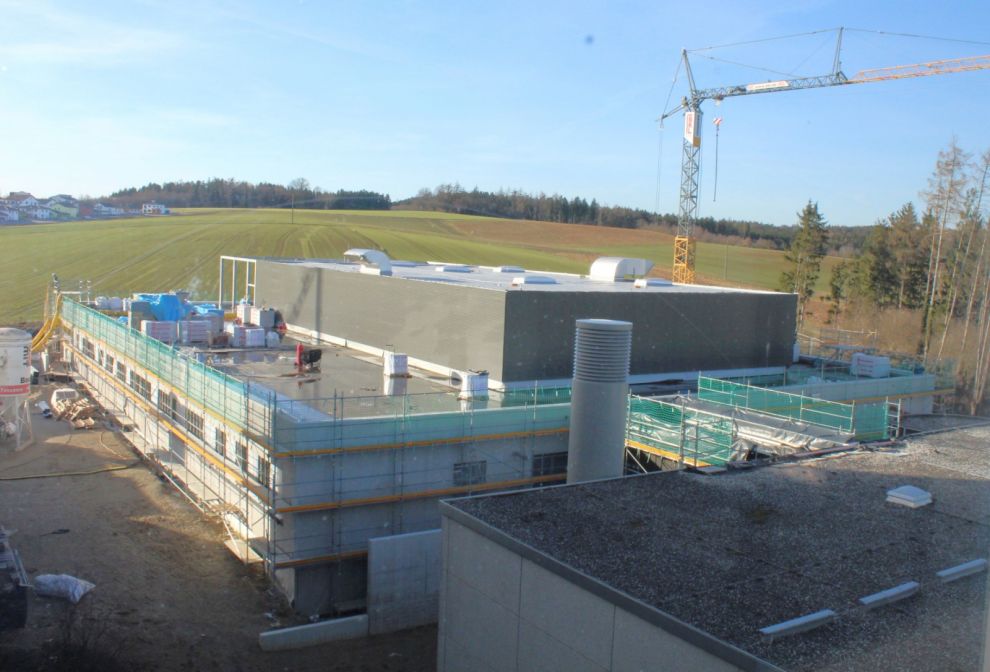

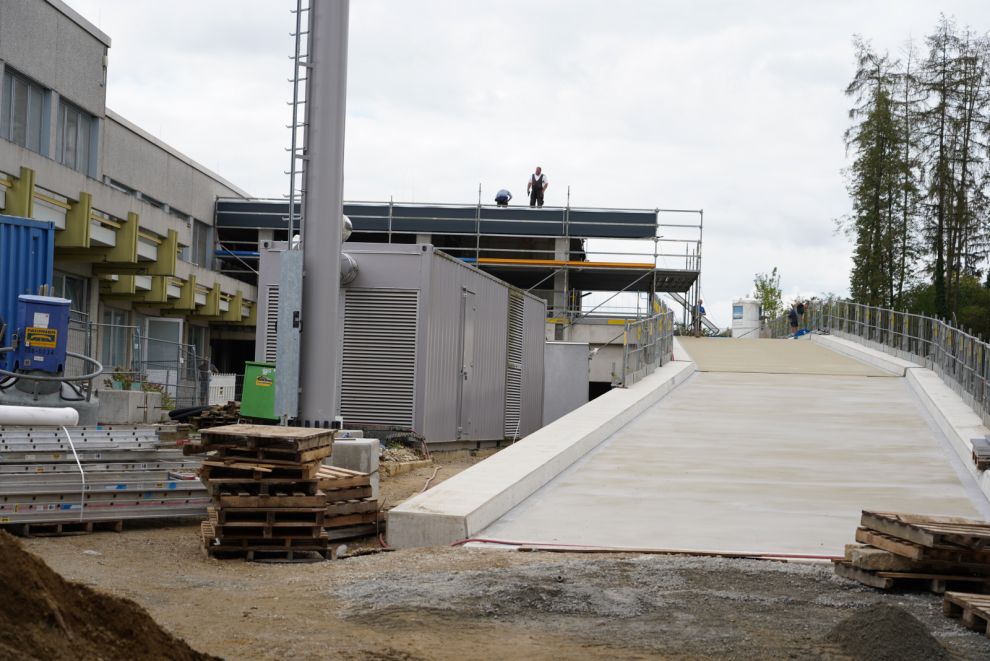

Neue Energiezentrale

Die Energiezentrale und das Notstromaggregat der Klinik Mallersdorf werden ersetzt, nicht nur aus Altersgründen, sondern auch, um den Neubau mitversorgen zu können.

Auf dem Turm lässt sich am 13. Mai ein Storch nieder und genießt die Aussicht.

- 12.04.2022 -

Baublog

Statusbericht Erdarbeiten

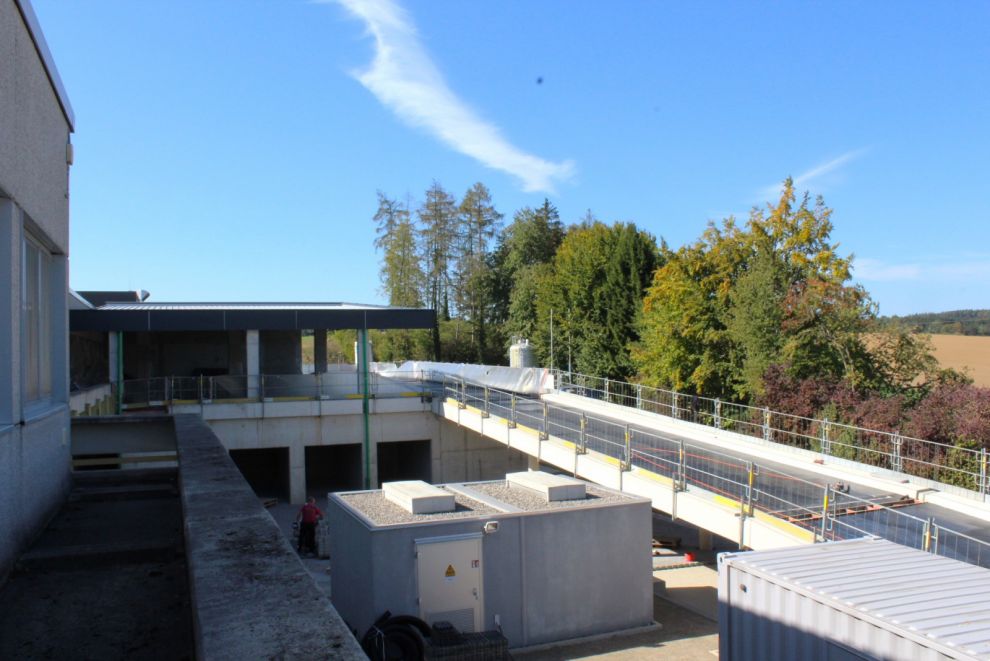

Das Untergeschoss mit Verbindungstunnel vom Heizraum der Klinik zu den Technikräumen des Neubaus nimmt Gestalt an.

Rund 25.000 Tonnen Erde werden insgesamt für den Neubau ausgehoben. Dies entspricht ca.1.600 LKW-Ladungen.

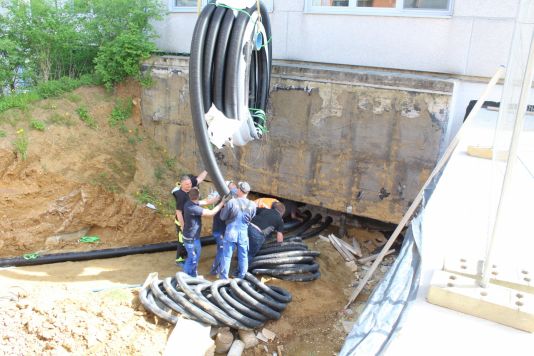

Die Grundleitung im Untergeschoß für Technik und Tunnel wird ebenfalls im Vorfeld gelegt.

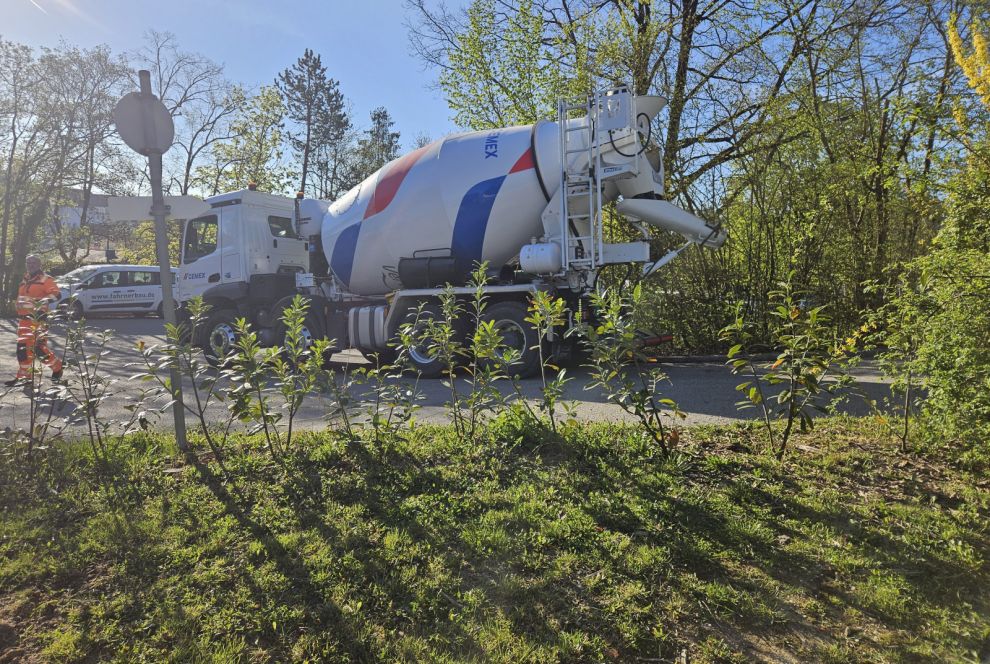

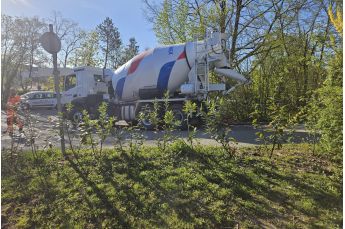

- 30.03.2022 -

Baublog

Aufbau der Rigolen

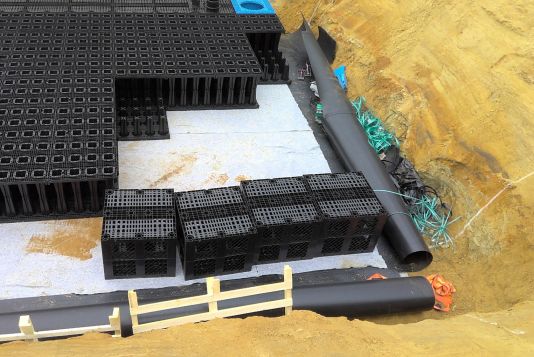

Die Rigolen werden in der ausgehobenen Baugrube aufgebaut. Sie dienen als unterirdischer Pufferspeicher, um Regenwasser aufzunehmen und zu versickern.

- 14.03.2022 -

Neuigkeiten 2022

Spatenstich

Barbara Unger, Stellvertretende Landrätin und Verwaltungsrätin der Kreiskliniken Bogen-Mallersdorf, begrüßt bei strahlendem Wetter die Ehrengäste zum Spatenstich. Sie vergleicht den Bau mit einem großen operativen Eingriff, der dazu diene, dass „an der Klinik Mallersdorf auch weiterhin große und kleine Operationen an behandlungsbedürftigen Patienten nach neuesten Standards durchgeführt werden können." Der Landkreis Straubing-Bogen unterstütze die „Operation Neubau Klinik Mallersdorf mit voller Rückendeckung" als nachhaltigen Plan für den Fortbestand der Klinik.

- 15.11.2021 -

Baublog

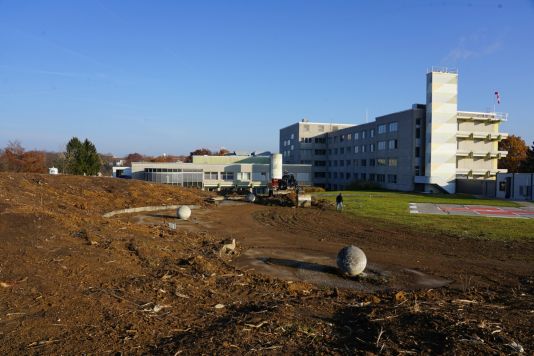

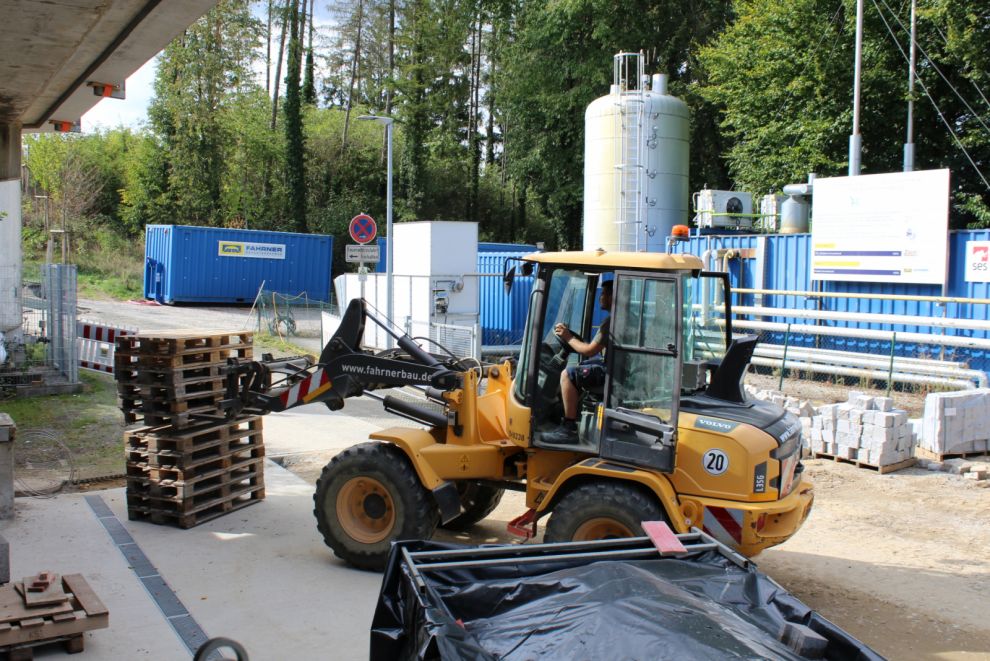

Baggerarbeiten für die neue Energiezentrale

Am Rande des Geländes des künftigen OP-Neubaus finden erste Baggerarbeiten statt. Diese dienen der Vorbereitung des Erdreichs für die Installation einer neuen Energiezentrale mit Notstromaggregat. Die bisherige Energiezentrale muss altersbedingt ohnehin ersetzt werden. Im Zuge dessen wird eine leistungsfähigere Anlage angeschafft, um auch den Neubau mit ausreichend Strom mitversorgen zu können. Der Gesamtwert beträgt rund 1,2 Mio. Euro und wird aus Fördergeldern des Freistaates Bayern finanziert.

- 09.07.2019 -

Baublog

Aufnahme in das Jahreskrankenhausbauprogramm

Die Klinik Mallersdorf wird in das Jahreskrankenhausbauprogramm des Freistaates Bayern aufgenommen. Unter den für die Jahre 2020/2021 begünstigten neuen Krankenhausbauvorhaben in allen Regionen Bayerns befindet sich auch die Klinik Mallersdorf mit einer Fördersumme in Höhe von 18,80 Millionen Euro für den Bauabschnitt I des Erweiterungsbaus West. Diese werden in Nachverhandlungen auf 20,5 Millionen Euro erhöht. Geplant sind moderne OP-Säle und eine erweiterte Intensivstation auf dem neuesten Stand der Technik, die auch den Anforderungen der Zukunft entsprechen, darüber hinaus weitere Funktionsräumlichkeiten.
